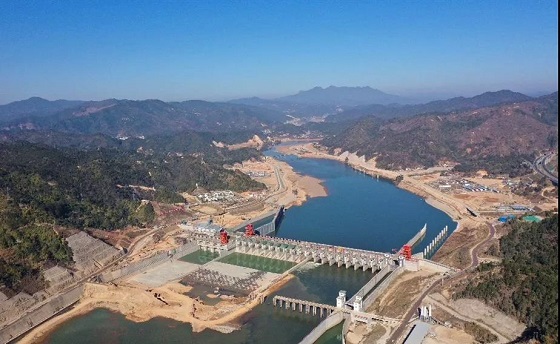

1月13日,随着泄水闸门缓缓落下,标志着由粤水电参与投资并承担建设、运营任务的广东省韩江高陂水利枢纽工程正式下闸蓄水,项目建设取得阶段性成果,距离工程完工又进一步。按照枢纽蓄水计划,工程下闸蓄水后,韩江高陂水利枢纽工程将按照实际施工进度计划和枢纽运用调度计划,在充分考虑上游来水量、通航流量、生态流量等因素的前提下,积极开展分级控制蓄水。
韩江高陂水利枢纽工程于2015年底正式动工,是国务院部署的172项节水供水重大水利工程之一,同时也是国家发改委、财政部、水利部和广东省政府确定的第一批引进社会资本参与重大水利工程建设运营的试点项目之一。工程正式运行后,韩江下游及三角洲地区的城市防洪标准由50年一遇提高至100年一遇,主要堤围由30年一遇提高至50年一遇,惠及梅州、揭阳、潮州、汕头等地区约850平方公里,并将有力保障韩江下游地区约750万人民群众的生产生活用水。
自开工建设以来,粤水电始终坚持“好快省廉”的原则推进工程建设,创新思路,优化施工方案,改变传统的“先横向后纵向”的围堰填筑思路,利用右岸先行用地和原河床丁坝,从右岸运送土石先行填筑一期一段纵向围堰,为主体工程顺利开工赢得了宝贵的时间;科学规划,合理应对,在确保安全的前提下积极主动化解山体边坡地质安全隐患;勇于创新,利用新材料,外掺氧化镁厚层碾压混凝土的快速筑坝技术在二期工程得到推广应用,也是该项新技术首次运用在大型水利工程中。功夫不负有心人,韩江高陂水利枢纽工程相继迎来系列关键工程节点目标:2016年12月,一期一段围堰顺利合龙;2017年10月,一期二段围堰合龙;2018年10月,二期导流阶段验收顺利通过,船闸具备施工期通航条件;2019年11月,二期二段泄水闸首仓混凝土开始浇筑;2020年12月,在完成工程蓄水安全鉴定、二期工程水下结构验收、环保专项验收、蓄水阶段验收后,工程形成下闸蓄水可行的良好局面。
接下来,粤水电将继续加快韩江高陂水利枢纽工程后续工程的建设,争取早日发电,更好地改善韩江干流的航运条件和河道生态环境,促进粤东地区社会经济的可持续发展。
